新闻中心
您当前的位置 : 首 页 >> 新闻中心 >> 技术知识

开口楼承板怎么安装铺设

2020-05-28 00:00:00

开口楼承板怎么安装铺设

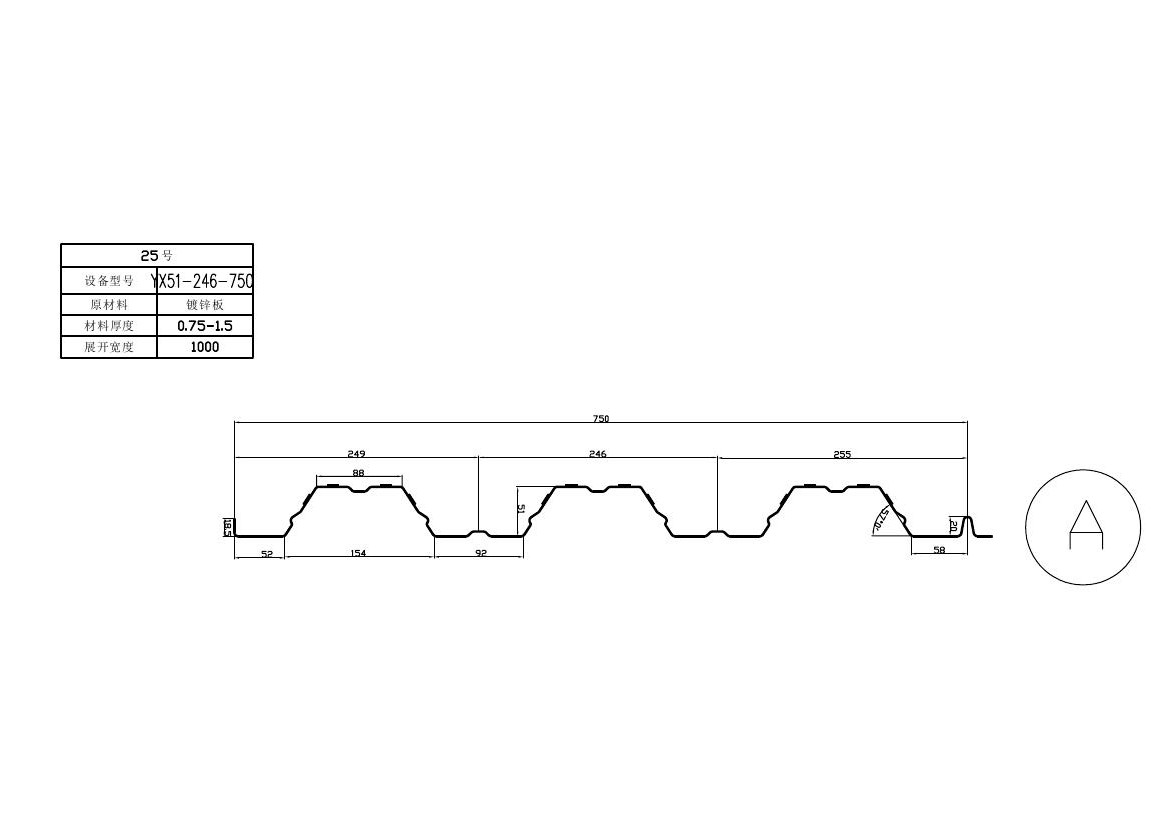

开口楼承板,也叫开口式压型钢板,为钢结构建筑重要的配套产品,是选用镀锌板经辗压冷弯成型,主要用于永久性模板,也可被选为其它用途。楼承板按板型的不同,可分成闭口楼承板、开口楼承板和燕尾楼承板。


开口楼承板能适用主体钢结构快速施工的要求,可以在短时间内提供坚定的功课平台,并可选用多个楼层铺设压型钢板,分层浇筑混凝土板的流水施工。


开口楼承板的产品特性


1、重量轻、强度高,承重、抗震性好;


2、可作为结构强度的一部分,降低材料成本;


3、施工简单快捷、拼装方便;


4、替代传统模板、改进传统模板的缺点;


5、便于配筋、配线、配管施工。


在钢梁上放置时,应当放置探头,在操作铺料时一定要系安全带,确保边铺设边固定在周边安全绳上。焊接选用熔透点焊连接,施焊前应准备边角料引弧试焊,调整施焊电流.因楼承板底部无水平模板及垂直支撑,浇筑混凝土时布料不适合太集中,选用平板振捣器及时分摊振捣。


在进行下料时,长度应当控制为3-6m,这样就可以避免垂直运输的时候次梁间不能完成吊运。当然尽量不要超过12米,便于运输和安装。钢结构柱网间距一般5~9.0m×8~15m,次梁间距3m以内,而楼承板下料长度为4.97~8.97m,运输与安装均较困难。


尤其是带由圆弧区垂直吊装楼承板,由上而下在次梁狭间穿套比较困难,且打乱了次梁焊接正常工序。在进行吊运的时候应当选用专用的软吊索,在每次工作前都应当检查吊索的情况,是否有隔断以及撕裂的情况,如果有应当立马更换。


开口楼承板的安装铺设


1、先在铺板区弹出钢梁的中心线,主梁的中心线是铺设楼承板固定位置的控制线。由主梁的中心线控制楼承板搭接钢梁的搭接宽度,并决定楼承板与钢梁熔透焊接的焊点位置。次梁的中心线将决定熔透焊栓钉的焊接位置。因楼承板铺设后难以观测次梁翼缘的具体位置,故将次梁的中心线及次梁翼缘宽度返弹在主梁的中心线上,固定栓钉时要将次梁的中心线及次梁翼缘宽度再返弹到次梁面上的楼承板上。


2、楼承板与楼承板侧板间连接选用咬口钳压合,使单片楼承板间连成整板。先点焊楼承板侧边,再固定两端头,后来选用栓钉固定。


3、在堆料场地将楼承板分层分区按料单清理出,并标明编号,区别清楚层、区、号,用记号笔标明,并准确无误地运至施工指定部位。


4、吊运时选用专用软吊索,以确保楼承板板材整体不变形、局部不卷边。钢结构设计多层的一般选用3层一节柱安装工艺,(单层的就不用多说了)安装楼承板时与钢结构柱梁同步施工,至少应相差3层。所以楼承板吊运时只能从上层的梁柱间穿套,而起重工应分层在梁柱间控制。


5、选用等离子切割机或剪板钳裁剪边角,裁切放线时富余量应控制在5mm范围内,浇筑混凝土时要采取措施,以防漏浆。


6、加强混凝土养护。

标签

近期浏览:
