一、安装前的准备工作
1. 材料检查

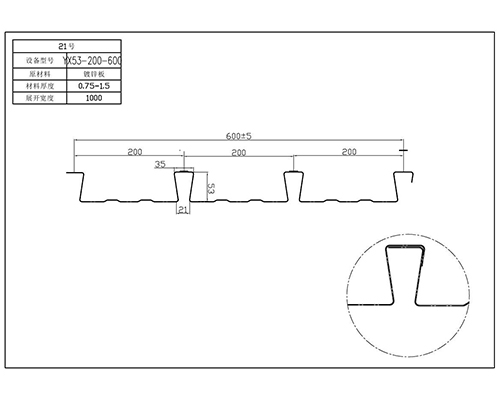

在安装缩口楼承板之前,首先要对材料进行仔细检查。检查楼承板的规格、型号是否符合设计要求,包括板的厚度、缩口尺寸等。例如,对于设计要求厚度为0.9mm、缩口宽度为50mm的楼承板,要使用量具进行测量,确保每块板都符合标准。同时,查看楼承板的表面是否有变形、划伤、镀锌层损坏等情况。如果镀锌层有破损,可能会影响楼承板的耐腐蚀性能,需要对破损部位进行修补。
还要检查配套的连接件,如栓钉、自攻螺丝等。栓钉的规格、长度和材质要与楼承板和钢梁相匹配。例如,栓钉的直径一般根据楼承板的厚度和钢梁的型号来确定,通常在16 - 19mm之间。检查自攻螺丝的螺纹是否清晰、头部形状是否完好,以保证其能够牢固地固定楼承板。
2. 施工工具准备
准备好安装所需的工具,如起重机(如果楼承板较重或安装高度较高)、电动扳手、手动扳手、电焊机(用于焊接栓钉)等。对于起重机,要提前检查其起重能力、钢丝绳的安全性等。电动扳手要确保其扭矩调节功能正常,能够根据自攻螺丝的规格和楼承板的材质设定合适的扭矩,避免螺丝拧紧过度或不足。电焊机要检查其电流调节范围是否满足栓钉焊接的要求,并且要对焊接电缆进行检查,防止出现漏电等安全隐患。
另外,还需要准备一些辅助工具,如钢尺、墨斗、水平仪等。钢尺用于测量楼承板的安装位置和间距,墨斗用于在钢梁上弹出楼承板的安装线,水平仪则用于检查楼承板安装后的平整度。
二、安装步骤
1. 钢梁定位与弹线
先要对钢梁进行精准的定位。使用经纬仪或全站仪等测量仪器,将钢梁的位置在混凝土柱或基础上进行标记,确保钢梁的安装位置准确无误。钢梁安装完成后,使用墨斗在钢梁上弹出楼承板的安装中心线和边缘线。这一步非常关键,因为它直接决定了楼承板的安装位置是否准确。例如,在大型工业厂房的楼承板安装中,安装线的偏差可能会导致楼承板与钢梁无法紧密连接,影响整个结构的稳定性。
2. 楼承板吊运与铺设
利用起重机将楼承板吊运到钢梁上方,缓慢放下。在吊运过程中,要注意保持楼承板的平衡,避免碰撞钢梁或其他结构物。楼承板放置在钢梁上后,要按照弹好的安装线进行初步铺设。相邻楼承板之间的连接方式通常有两种,一种是通过缩口进行咬合连接,另一种是使用自攻螺丝进行固定。对于缩口连接,要确保缩口紧密咬合,防止出现缝隙。在铺设过程中,要使用水平仪随时检查楼承板的平整度,如有不平整的情况,要及时调整。
3. 楼承板固定
楼承板铺设完成一定面积后,要及时进行固定。使用栓钉或自攻螺丝将楼承板固定在钢梁上。栓钉的焊接要严格按照焊接工艺要求进行,包括焊接电流、焊接时间等参数的控制。自攻螺丝的安装要确保螺丝垂直打入楼承板和钢梁,并且拧紧程度要符合要求。例如,自攻螺丝的拧紧扭矩一般在10 - 15N·m之间,以保证楼承板与钢梁之间的连接牢固。同时,在楼承板的端部和开口部位,要适当增加固定点的数量,以增强楼承板的稳定性。
三、使用注意事项
1. 施工过程中的安全防护
在安装过程中,施工人员要佩戴好安全帽、安全带等安全防护用品。特别是在高处作业时,安全带要牢固地系在结构物上。同时,要注意防止楼承板在吊运和铺设过程中发生坠落,对下方人员造成伤害。在施工现场设置明显的安全警示标志,禁止无关人员进入作业区域。
2. 后期维护与检查
楼承板安装完成后,在使用过程中要定期进行检查和维护。检查楼承板的表面是否有变形、腐蚀等情况,特别是在容易积水或受到化学物质侵蚀的部位。对于发现的问题要及时进行处理,如对腐蚀部位进行防腐处理,对变形的楼承板进行修复或更换。同时,检查楼承板与钢梁之间的连接是否牢固,如有松动的栓钉或自攻螺丝,要及时进行紧固。
